泰州总站
泰州装饰招标网(www.tzzszb.com),泰州专业的装修保障平台。参考泰州本地装修市场行情,给您三份公正透明的报价,免费装修验房,联系18752482777。泰州市室内设计学会副会长单位

泰州装饰招标网

电话:0523-86339766。泰州室内设计学会副会长单位

免费获得3份不同

户型设计和预算方案

  • 免费量房
  • 免费设计
  • 免费报价
  • 3套方案PK
  • 分期付款
  • 参观工地
更多装修美图欣赏

我要专业空气检测

报名即有机会获得由专业机构提供的免费甲醛监测一次,如需监测其他空间,独家享受优惠

装修有保障

泰州这个小学校区改扩建!主城区有28项实事……

收藏 泰州装饰招标网 来源:泰州装饰招标网 评论:

点击量:

2019-07-12

【导读】2019年已经过去一半,海陵区民生实事项目进展到什么程度了?快来看看这份“期中答卷” 2019年市区及海陵区级改善民生实事项目共28件,截止6月底全面推行中小学课后服务,建成4座农村易腐垃圾资源化处置站,新增汽车停车泊 ...

2019年已经过去一半,海陵区民生实事项目进展到什么程度了?快来看看这份“期中答卷”

2019年市区及海陵区级改善民生实事项目共28件,截止6月底全面推行中小学课后服务,建成4座农村易腐垃圾资源化处置站,新增汽车停车泊位200个,城乡贫困户危房改造,建设城东公交枢纽站(海陵区负责交地)5项已经或基本完成。

另外10个项目超序时进度推进,13个项目按序时进度推进具体进度如下

↓↓↓

注:标★的为市区民生实事项目

扶持创业1500人,新增就业10000人,通过积极的就业创业政策让群众实现更高质量的创业和更充分的就业。

进展情况:扶持创业1580人,新增就业8311人。

★组织公益性人力资源招聘40场次,开展城乡劳动者就业创业培训4450人,新增就业8000人。

进展情况:组织公益性人力资源招聘26场次,开展城乡劳动者就业创业培训8592人,新增就业8311人。

依据城乡居民最低生活保障标准,提高困难残疾人生活补贴,关爱特殊困难群体。

进展情况:镇街报送相关人员材料。

实施医疗阳光救助,帮助低保人群防范“因病致贫、因病返贫”。

进展情况:完成低保名单梳理。

★为困难老年人和80周岁及以上老年人提供政府购买居家养老上门服务(享受上门服务的老人数占老年人口数的9%)。

进展情况:依据泰民发(2019)47号文件精神,正在进行困难老年人和80周岁以上老年人名单统计。

★建成1家老年人日间照料中心、6家标准化社区居家养老服务中心。

进展情况:城南莲花日间照料中心基本建成;鑫龙社区、泰和社区居家养老服务中心正在建设中;智堡社区、头营社区、书院社区和八字社区居家养老服务中心正在制定建设方案。

★改造扩建城东小学春晖校区,缓解东部地区新生入学压力。

进展情况:教学楼过渡用房装修装饰工程和开通临时北门工程完成预算编制,进入招投标。

★新建、改扩建幼儿园2所,增加学前教育资源供给。

进展情况:海陵幼儿园完成桩基施工;朱庄幼儿园完成施工图纸审查。

新增4所普惠性幼儿园、350个普惠性学位,提升普惠性幼儿园就读学生占比。

进展情况:接受民办幼儿园自愿申报普惠性民办园的请示,并对相关民办园进行实地走访。

全面推行中小学课后服务,解决家长后顾之忧。

进展情况:已完成。

完成九龙卫生院病房楼和3个社区卫生服务站建设,方便群众就诊。

进展情况九龙中心卫生院病房楼继续进行装修工程;京泰路街道润泰社区卫生服务站、城西街道韵梅苑社区卫生服务站已完成业务用房协调、项目工程图纸设计以及招投标工作,正在装修工程;城中街道泰山社区卫生服务站已完成项目工程图纸设计及招投标工作,正在装修工程。

实行低收入群体住院“先诊疗后付费”,实现医疗保险线上结算。

进展情况:海陵区属医院及基层医疗卫生单位已全面形成低收入群体服务告知单和服务流程。

实现低收入建档立卡户家庭医生签约全覆盖,建立电子健康档案,开展一次健康体检。

进展情况结合世界家庭医生日,进一步广泛开展宣传和培训工作,继续推进签约履约活动,建档立卡低收入人口签约率达60%。

★为700名建档立卡低收入人口每年开展一次免费健康体检。

进展情况为624名建档立卡低收入人口提供了免费体检。

增设10个“供销助农便民平价农副产品进社区”直销点,解决群众买菜难、买菜贵问题。

进展情况:线下建成南山社区、中山社区2个“供销助农便民平价农副产品进社区”直销点。

建成24小时自助政务服务区,为市民提供公安、税务、医保、政务公开等全天候自助服务。

进展情况:正在进行设备安装调试。

★实施“食安海陵”放心工程,组织“快速检”5000批次、“标准检”2000批次、“你点我抽”300批次,提升市民食品安全满意度。

进展情况:完成“快速检”4955批次;完成“标准检”1175批次;完成“你点我抽”150批次。

建设智能化社会治安防控体系,在城区建设600路智能监控,切实提高群众安全感。

进展情况:继续开展前端设备选型测试工作,调研并汇总技防城建设需求,形成建设方案初稿,进一步论证优化;完成西北部地区30处智能高清监控建设招投标工作。

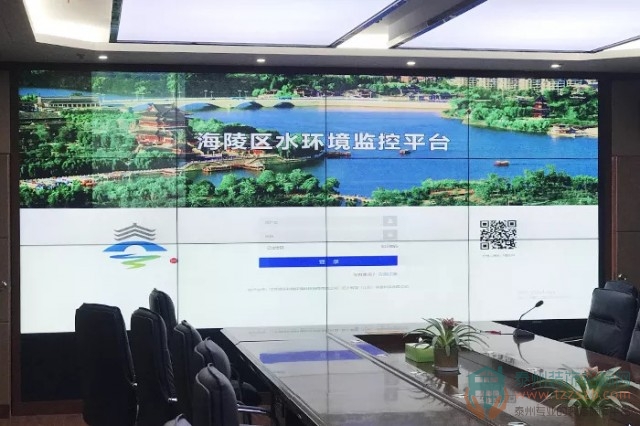

建设海陵区水环境自动监控指挥中心和管理平台,建成19座水质自动监测站和130个视频监控点,切实保障群众用水安全。

进展情况:完成水环境自动监控指挥中心和管理平台、9座水质自动监测站和50个视频监控点建设。

建成4座农村易腐垃圾资源化处置站,实现农村垃圾源头减量和分类处置,切实改善和提升农村人居环境。

进展情况:已完成。

★开工建设城东公交枢纽站(海陵区负责交地)。

进展情况:已完成。

★新增汽车停车泊位200个。

进展情况:已完成。建成暮春街和北山寺停车场满足泊位需求。

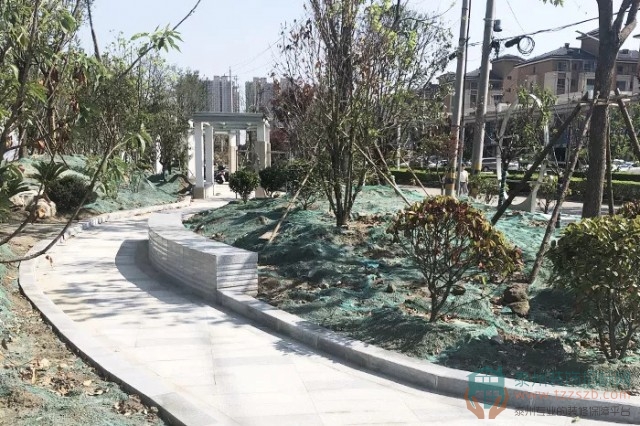

建成10个城市小品和街头绿化游园,提升城市人居品质。★新(扩)建游园12个。

进展情况:六陈园、让园、卓锡园、存耕园、紫石园、凤城河管委会西侧、祥泰路北侧、扬州路、扬州路北侧、金马路与浙江路交叉口东南角、海光路西侧、海阳路沈毅中学北侧等12个游园均进场施工。

完成3条黑臭河道整治。★完成3处黑臭水体整治。

进展情况:九里河正在进行河道整治施工;森园小区河道已完成河道清淤;王庄河已确定施工单位,即将进场施工。

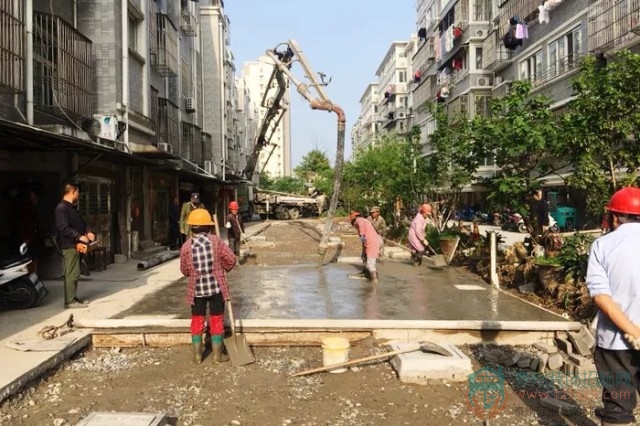

实施一批老旧小区雨污分流改造,改善城市水体环境。★完成20处小区雨污分流改造。

进展情况:金通梅园一期已完工;兴业小区基本完工;黄垛居住区、汇景苑、北荟园、时代花苑、安居苑、宫涵花园、凤凰花园、丰裕小区、东苑公寓、迎春路住宅区等10个小区正在施工;森园小区一期、正太花园、玉堂花园、扬州花园、千禧花园、海城花园、化肥新村、航海新村8个小区已拟定方案,正在进行编标、招投标等前期工作。

★新增污水管网4.5公里。

进展情况:青年北路污水管道工程正在开展交通管理试运行工作(封路测试);吴州北路污水管网工程已完成招投标手续办理,正在做进场前准备工作,待周边学校放暑假后,进场施工;金田路污水管道工程正在办理招投标等手续;江州南路污水管网工程正在办理规划许可手续。

实施一批老旧小区和后街背巷整治,改善群众居住环境。

进展情况:待整治的康泰苑、智堡小区、金通梅园一期、城市之光4个小区已完成施工图设计;待整治的海舟支巷正在办理招投标手续。

开展城乡贫困户危房改造,基本实现农村贫困户危房清零。

进展情况:已基本完成。

实施棚户区改造和安置房建设30万平方米,提升群众住房条件。

进展情况:火车站街区中心公园地块共73户、约2.94万平方米,已完成前期入户调查、对接公示工作,签约期结束,已签约交房68户,目前正在进行扫尾工作;忠南社区地块199户、约7.8万平方米,已完成入户调查对接公示工作,目前正在签约阶段,已签约交房198户;凤凰东路南侧地块约218户,8.32万平方米前期征收服务中心、评估单位已产生,目前正在入户调查。森园路北侧安置区、智堡学校南侧安置区建设已完成立项等前期手续办理,正在办理集体土地报批、勘探邀标手续及施工图设计公开招投标手续。

完成江州北路改造,建设天韵路北延、智堡路北延和运辉路,方便群众出行。

进展情况:江州北路正在板块修复;天韵路北延正在原槽施工、碎石灰土施工、桥梁进场施工;智堡路北延正在进行碎石灰土施工、桥梁施工;运辉路正在进行碎石灰土施工、挡土墙施工。

保障和改善民生

没有终点站

只有新起点

-- The end --

免责声明:网站的部分文章内容及图片来源互联网,如有侵权请联系我们删除。
不是每个装修平台都能帮你约到设计大咖

人已评论
网友参与评论
表情
最新评论
点击加载更多
会员登陆
发布招标
  • 您的称呼
  • 联系电话
